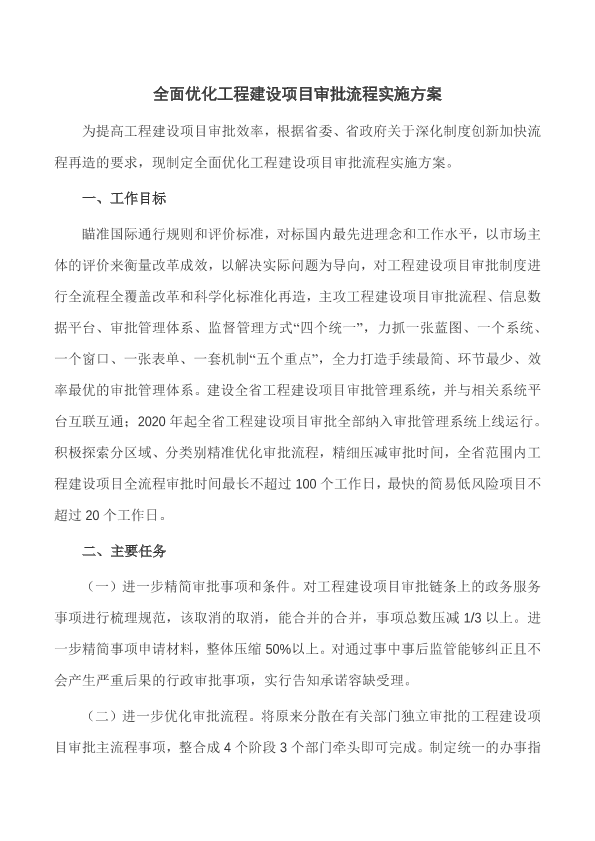

全面优化工程建设项目审批流程实施方案

浏览次数:692
文件分类 法律法规-地方文件
文件编号
发布日期 2020-03-19
实施日期 2020-03-19
起草单位
适用区域 山东省
是否有效 有效
国民经济代码
前言

近日,经报省委、省政府同意,省委办公厅、省政府办公厅印发《打造精简高效政务生态实施方案》等12个方案,要求各地各部门认真贯彻落实。

适用范围

暂无相关说明

文件预览
原文附件
全面优化工程建设项目审批流程实施方案.pdf 【0.59 M】 下载  |  查看

附件概览

AI版

全面优化工程建设项目审批流程实施方案概览
目标
国际对标参照国际标准,打造高效审批体系。
四个统一审批流程、信息平台、管理体系、监管方式统一。
五个重点一张蓝图、一个系统、一个窗口、一张表单、一套机制。
时间压缩全流程最长不超过 100 个工作日,简易低风险项目最快 20 个工作日
主要任务
1. 精简审批

此概览由AI大模型生成。对结果是否满意?

0

0

相关推荐
  • 关于印发山东省建设项目环评审批权限优化调整实施方案的通知 鲁环字[2024]195号 (匹配度 0.718)
  • 山东省建设项目环评告知承诺制审批改革试点实施方案 鲁环发[2020]25号 (匹配度 0.716)
  • 优化环评审批服务助推重大项目建设的若干措施 鲁环发[2020]17号 (匹配度 0.634)
猜你喜欢
  • 国家危险废物名录 部令第15号
  • 污水综合排放标准 GB8978-1996
  • 关于印发《污染影响类建设项目重大变动清单(试行)》的通知 环办环评函〔2020〕688号
  • 恶臭污染物排放标准 GB14554-93
  • 土壤环境质量 农用地土壤污染风险管控标准 (试行) GB15618-2018
广告资讯
评论 0条评论

0/150

  • 按热度排序
  • 按时间排序
分类管理名录类别
收起
  • 所有行业
  • 评论
  • 收藏
  • 微信扫一扫

    分享
  • 反馈

设为首页 |  版权© 尚云环境 |  京公网安备 11011402011579号 |  京ICP备17049511号-2 |  增值电信业务经营许可证:京B2-20200914
